镀锌楼承板 当前位置: 首页 > 产品中心 > 镀锌楼承板
钢筋桁架楼承板添加时间:2020-05-20

钢筋桁架楼承板底模两侧设有搭扣,安装后板和板间相互搭接,形成整体,既能增加刚度,又能防止漏浆。

  一、施工顺序:

  (1)平面施工顺序:每层模板的铺设适宜根据施工图纸起始的位置从一侧按顺序铺设,末后处理边角的部分。

  (2)立面施工顺序:随主体结构安装顺序铺设桁架模板。为保障上层钢柱安装人员操作安全,每节柱铺设钢筋桁架模板时,宜先铺设层板,后铺设下层板。

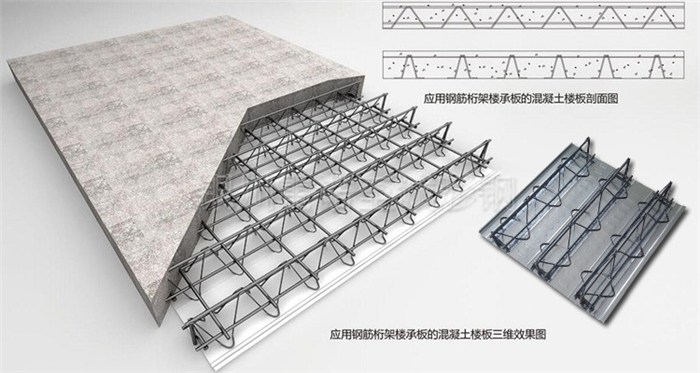

武汉钢筋桁架楼承板

  二、楼板铺设前,应按图纸所标示的起始位置设铺设时的基准,对准基准线,安装初个块板,把支座竖筋和钢梁点焊固定。再依次安装其他板。在铺设的过程之中每铺设宜跨板要按图标注的尺寸校对,若有偏差要随即调整。

  三、板于板之间的连接采用扣合方式,拉连接应紧密,确保在浇筑混凝土之时不外漏浆。同时注意排板的方向要一样,桁架节点间距为为200mm,注意不同的模板横向节点要对齐。

  四、平面形状的变化处(钢柱角部、中心筒转角处等)可以将桁架模板两端切割,切割之前应对需要切割的尺寸进行放线并检查复核。可以使用机械或者氧气切割,切割之时尽量选择桁架接点部位,但须达到设计搭接要求。切割之后的桁架模板端部仍要按原来的要求进行焊接水平支座钢筋和纵向支座钢筋,若在节点中部切断,腹杆钢筋也需要焊接在竖向钢筋上,就位后方可进行安装。

  五、钢筋桁架楼承板平行钢梁端部的位置,底模在钢梁上面的搭接不能小于30mm,沿长度方向把镀锌钢板和钢梁点焊,焊接使用手工电弧焊,问距不大于300mm。

  六、钢筋桁架垂直在钢构端部处,模板的端部竖向钢筋在钢梁上面的搭接长度应>5d,且不小于50mm,并应保障镀锌底模能搭接到钢梁之上,搭接于钢梁上的竖向钢筋底模应该与钢梁点焊牢靠。

  七、待铺设一定面积后,须及时绑扎板底筋,以防钢筋桁架侧向失稳。

  八、边摸安装时应拉线校直,调节适当以后利用钢筋一端和栓钉点焊,一端与边模底板点焊,将边模固定,边摸板底部和钢梁的上翼缘点焊的间距300mm。

  九、若设计在楼板上要开河口,施工应预留。应按照设计的要求设洞口边的加强筋,四周设边模板,待楼板混凝土达到设计强度以后,方能切断桁架模板的钢筋以及底模。

  十、钢筋桁架楼承板安装好以后,禁止切断桁架上的任一钢筋,若确需将钢筋桁架裁断,应使用相同型号的钢筋把钢筋桁架重新邠扎连接,并达到设计要求的搭接度。
